MES-Onboarding Fortschrittsbericht

Verwenden Sie den MES-Onboarding-Fortschrittsbericht, um die tatsächliche Onboarding-Rate von Produkten im Vergleich zum festgelegten Ziel anzuzeigen. So können Sie den Fortschritt verfolgen und die Übereinstimmung mit Ihrem Produktbereitstellungsplan sicherstellen.

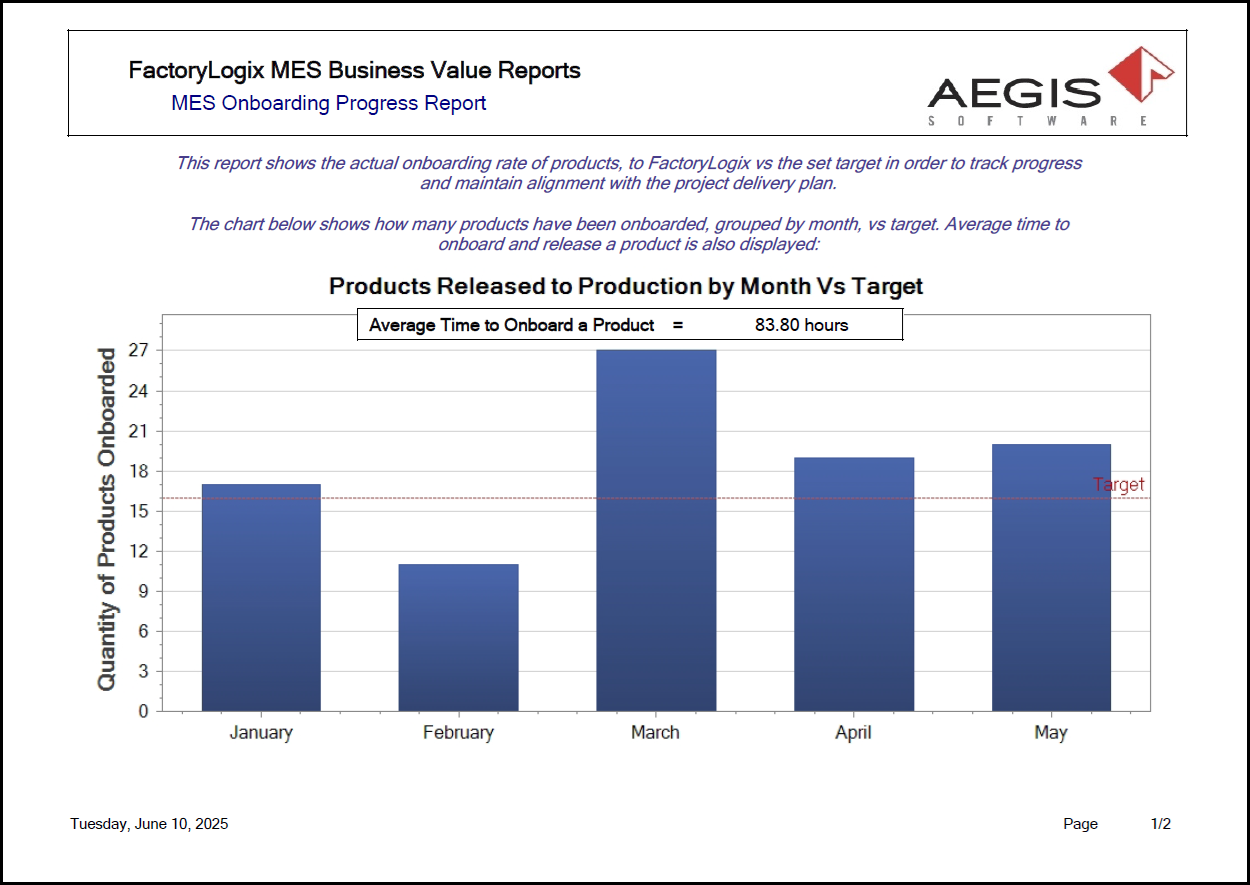

Das folgende Beispiel zeigt, wie viele Produkte im Vergleich zum Ziel (nach Monaten) onboarded wurden; die durchschnittliche Zeit für das Onboarding und die Veröffentlichung eines Produkts wird unterhalb des Diagrammtitels angezeigt.

MES Onboarding Progress report - page 1

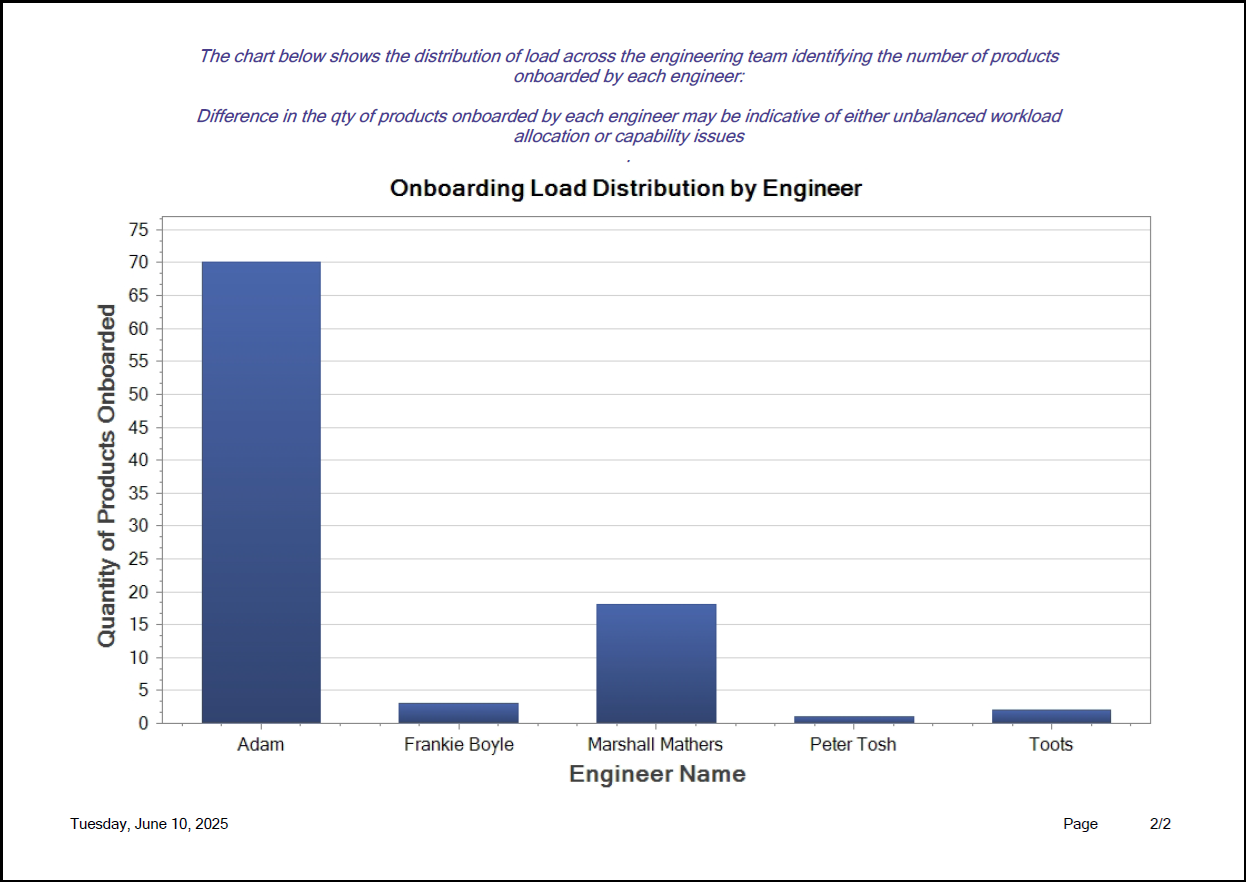

Das folgende Beispiel zeigt die Verteilung der Arbeitslast innerhalb des Engineering-Teams sowie die Anzahl der von jedem Ingenieur integrierten Produkte. Die Unterschiede bei der Anzahl der von jedem Ingenieur integrierten Produkte können entweder auf eine unausgewogene Arbeitsverteilung oder auf Probleme hinsichtlich der Kompetenzen hindeuten.



MES Onboarding Progress report - page 2
